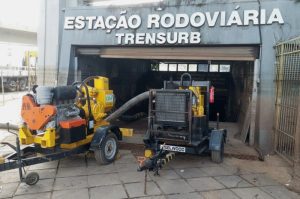

Restando menos de 20 dias para atingir a meta de retomada dos trens até a Estação Mercado, a Diretoria da Trensurb alinhou os avanços no restabelecimento da operação. “Nos reunimos semanalmente, identificamos gargalos, compartilhamos progressos e estamos avançando na nossa meta”, afirma o diretor-presidente Nazur Garcia. Ele reafirmou a meta de chegada ao fim da linha em Porto Alegre no dia 24 de dezembro.
Estão sendo executadas obras nas áreas de energia, via permanente, sinalização, obras civis e sistemas de bilhetagem. Os primeiros testes dos trens até Estação Mercado estão previstos para acontecer a partir do próximo dia 15 de dezembro. A diretora de Administração e Finanças, Vanessa Rocha, destaca que cada detalhe do processo tem sido fundamental para o sucesso do retorno da operação.
O diretor de operações da Trensurb, Ernani Fagundes, ressaltou que a volta da operação integral é uma necessidade para todos os envolvidos, especialmente para aqueles que vivenciaram o momento difícil das cheias. “É muito trabalhoso executar um orçamento público devido a prazos e ritos de contratação, mas a gente precisa ter uma convicção e uma certeza. Temos muito a contar sobre a nossa recuperação”, destacou.
Rede de energia
Está prevista a reenergização da Subestação Farrapos amanhã, dia 05. Após, as equipes irão trabalhar no cubículo Rodoviária. Para a rede aérea, o trabalho está centrado na reposição de equipamentos, até a conclusão do trabalho na via permanente.
Via Permanente
Sobre os avanços da reestruturação da via, os trabalhos estão avançando na recuperação do trecho de Mercado à Farrapos, envolvendo substituição ou manutenção de trilhos, dormentes, colocação de pedra, socaria e nivelamento. Depois do ajuste fino, será liberado o trabalho para a manutenção e geometria da rede aérea.
Sinalização nas linhas
Os trabalhos seguem intensos no avanço da sinalização da via. Já foram restabelecidos os painéis de controle locais das estações Farrapos e Mercado.
Recuperação das estações e equipamentos
As obras civis da Estação São Pedro estão concluídas, com pintura, pavimentação, bilheteria, salas de controle, divisórias e sistema elétrico restituídos. Já as obras civis das estações Mercado e Rodoviária estão avançando dentro do cronograma, assim como as manutenções das escadas rolantes. Nas três estações haverá acessibilidade.
Sistema de Bilhetagem Eletrônica
Por causa dos estragos da enchente, 65 bloqueios foram alagados ou totalmente perdidos, necessitando de reforma para reutilização. Os bloqueios já foram reinstalados na Estação São Pedro, serão reinstalados nesta semana na Estação Mercado e até o dia 20 na Estação Rodoviária.
